4月16日開工的富泰熱力公司實施的供熱管網互聯互通昭君路工程進展順利,各項施工正在按計劃穩步、有序推進。
該工程是公司管網互聯互通的重要組成部分,也是托呼長輸項目環狀管網其中的重要支線配套項目,包括玉泉區政府至南二環和南三環至萬順路兩段。項目于2021年完成招投標工作,計劃敷設DN1200管道3.7公里,涉及供熱面積約1000萬平方米。工程建成后將利用大唐南線熱源解決昭君路(南三環—南二環)沿線周邊既有供熱面積(維盛達熱源廠、溝子板散煤區域、上國佳苑燃?xì)忮仩t房、瑞景天成燃?xì)忮仩t房等)熱源熱量不足問題,同時可儲備未開發待入網用戶的熱源熱量。
據富泰熱力公司工程部副部長李淵介紹,由于工期緊、任務重,且交通壓力大,目前公司已安排施工隊伍24小時不間斷施工,派出2名甲方代表堅守現場協調、配合,監理公司派出2名監理現場監督,并每周組織召開一次監理例會,共同研究解決施工過程中遇到困難、問題。

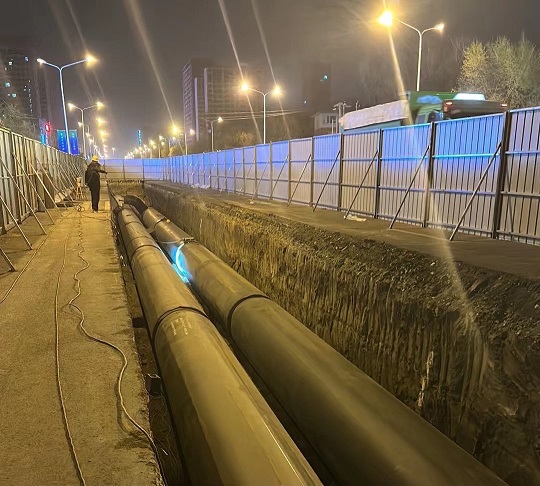

截止4月19日晚11點,已開挖溝槽200米、完成管道焊接84米。下一步,施工單位將繼續加派施工機械、人員進場,加快施工進度,確保工程按期完成。
