隨著采暖結束臨近,城發公司供熱"冬病夏治"工作的腳步越來越近了。近日,筆者了解到,目前各項供熱設備夏季檢修工作正在有序進行中,其中供暖一次主管網檢維修已開始招標,正"待命"今夏施工。
城發公司計劃投入資金近5200萬元檢維修供熱一次管網,確保今冬供熱穩定運行。
未"到壽命"綢繆,備戰供熱一次網的夏季檢修
今年春節剛過,城發公司四個分公司開始組織運營所對運行超出15年以上的一次管網情況,以及2020-2021年度供熱運行中一次管網存在的問題等進行了詳細的梳理、匯總,同時組織人員就一次管網閥門井進行了再次摸排,為擬定2021年夏季一次網檢維修計劃提供詳實依據。
期間,公司安全生產部多次組織技術委員會人員專題會議研究、討論一次管網檢維修,并結合實際制定了夏季檢維修計劃。
據了解,城發公司自2000年成立以來,計劃總投資94.86億元建設熱源能力近80000萬平方米的集中供熱項目,目前完成投資59.45億元,建成的熱源供熱能力達到6060萬平方米,一次主管網312公里。城發的供熱運營已整整二十個年頭,2020-2021采暖年度實現供熱面積4890萬平方米。

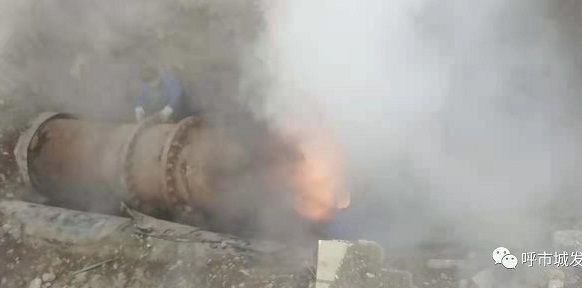

城發橋靠、三合村熱源廠于2001年建成投產,三合村、橋靠區域的部分供熱一次管網已運行20年。安全生產部部長鄭凱告訴筆者,"目前行業常規認為供熱管道壽命25年,但實際使用壽命與管道埋地周圍環境關系較大,包括土壤、大氣、地表水、地下水,以及管道中水中溶解氧和陰離子等成分、管網內的壓力、溫度、水流速度等。2020-2021采暖期,三合村區域一次管網泄漏,造成區域近420萬平方米面積停暖,開挖后發現管道腐蝕嚴重。為確保今后供熱運行安全,公司今年重點將一次網運行年限15年以上、管道腐蝕嚴重、存在安全隱患的老舊管網,力求做到發現一處、整改一處,實現管網改造常態化。"

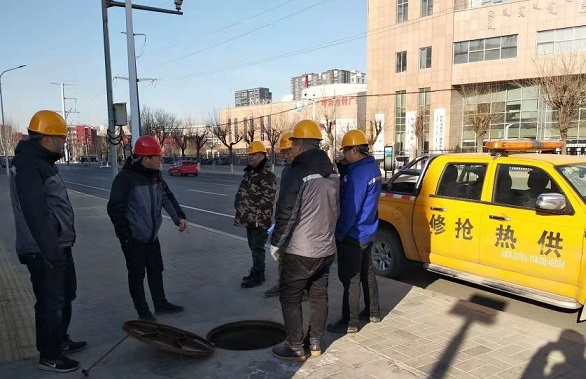

據了解,城發公司供熱一次管網為直埋(地下)。在供暖期,公司每周沿管線進行人工地毯式巡線檢查;對于井室內的閥門等,巡檢人員定期進入井室,對閥門等設備進行日常檢查,并每年進行保養。同時,每年按計劃對老舊管網、閥門等分批次進行更換。
從2011年開始每年發生的夏季檢修技費用逐年增加,到2020年10年累計發生費用4.85億元。
計劃投資0.52億元,盡早實施供熱一次管網 "冬病夏治"
采暖期還未結束,城發公司早計劃、早動手,開始組織制訂公司一次管網年度檢維修整體計劃,計劃主要考慮管網使用年限、老化腐蝕程度、冬季事故頻率等影響供熱質量的因素,同時綜合考慮道路升級改造計劃的安排,以及周邊負荷增長的情況等科學合理制定。
據了解,2021年城發供熱公司一次管網夏季維修費工程計劃投資總0.52億元,項目包括一次管網、補償器、閥門等更換。
目前,正在組織招標工作。
此次一次管網檢維修工程是今年城發公司供熱"冬病夏治"工作的一部分,集中解決這個采暖期暴露的問題。其他二次管網、鍋爐、電氣設備等檢維修工作正在陸續的開展。
三合村分公司經理張學文介紹"供熱管網和其他管網都不一樣,在高溫運行中,管道的伸縮量極大,管網一直處在高應力作用下,周邊地質條件也對管道影響很大。管網均埋于地下,在夏季根本無法檢查到問題,冬季在運營期才能發現問題,但無法做到精確判斷。供熱期管網溫度逐級升高,越是嚴寒期,供熱溫度越高,管道及相關管件才越容易出現問題。尤其補償器是供熱管道的薄弱風險點,發生泄漏的幾率大大增加,一旦發生泄漏,更換維修難度大,影響時間長。我們現在積極尋找先進的技術,能夠在夏季就提前發現管道老化腐蝕問題,提早動手改造"
城發公司早計劃、早動手開始供熱一次網檢維修,力爭實現供熱一次網老舊管網應改盡改,確保供熱管網無論是穩定性、安全性,還是在供熱質量方面,得到極大改善。
